CARNET DE BORD : AVANCEMENT DES TRAVAUX
DE LA MAISON DE L'AVE MARIA

CARNET DE BORD : AVE MARIA ME REVOILA

 5 mois après la Cathédrale Notre Dame de Paris, le 14 septembre 2019, un important incendie s’est déclaré dans le centre historique de Montrichard. La Maison de l’Ave Maria, à pant de bois, du 15e siècle, « emblème de notre cité médiévale », qui abritait l’office de tourisme, a été détruite par les flammes puis par les litres d’eau qui ont servis à les éteindre.

Avancement du chantier 75%

LES DATES

LES POINTS D'AVANCEMENTS

LES PHOTOS

19/02/2025

Le chantier de l’Avé Maria a-t-il évolué depuis notre dernier point travaux ? Découvrons ça ensemble.

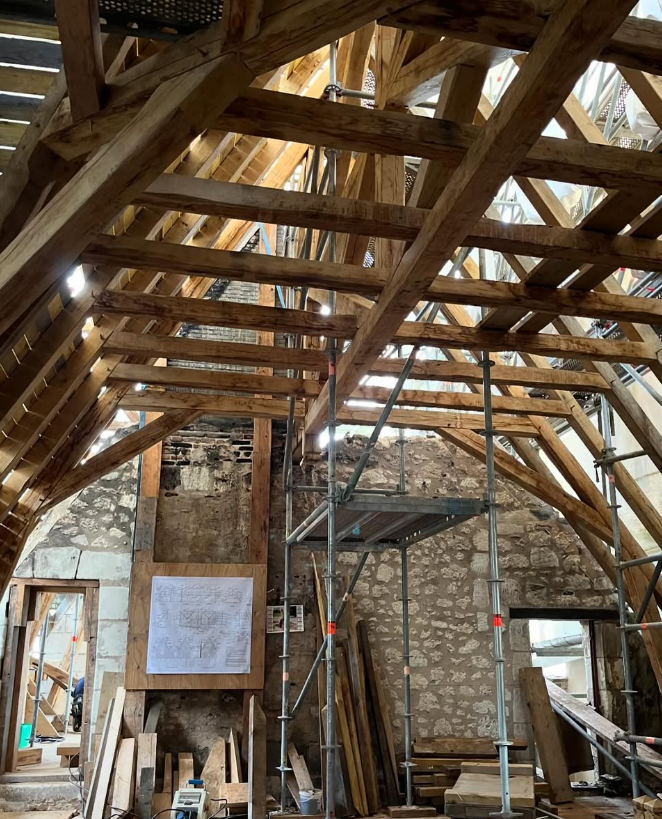

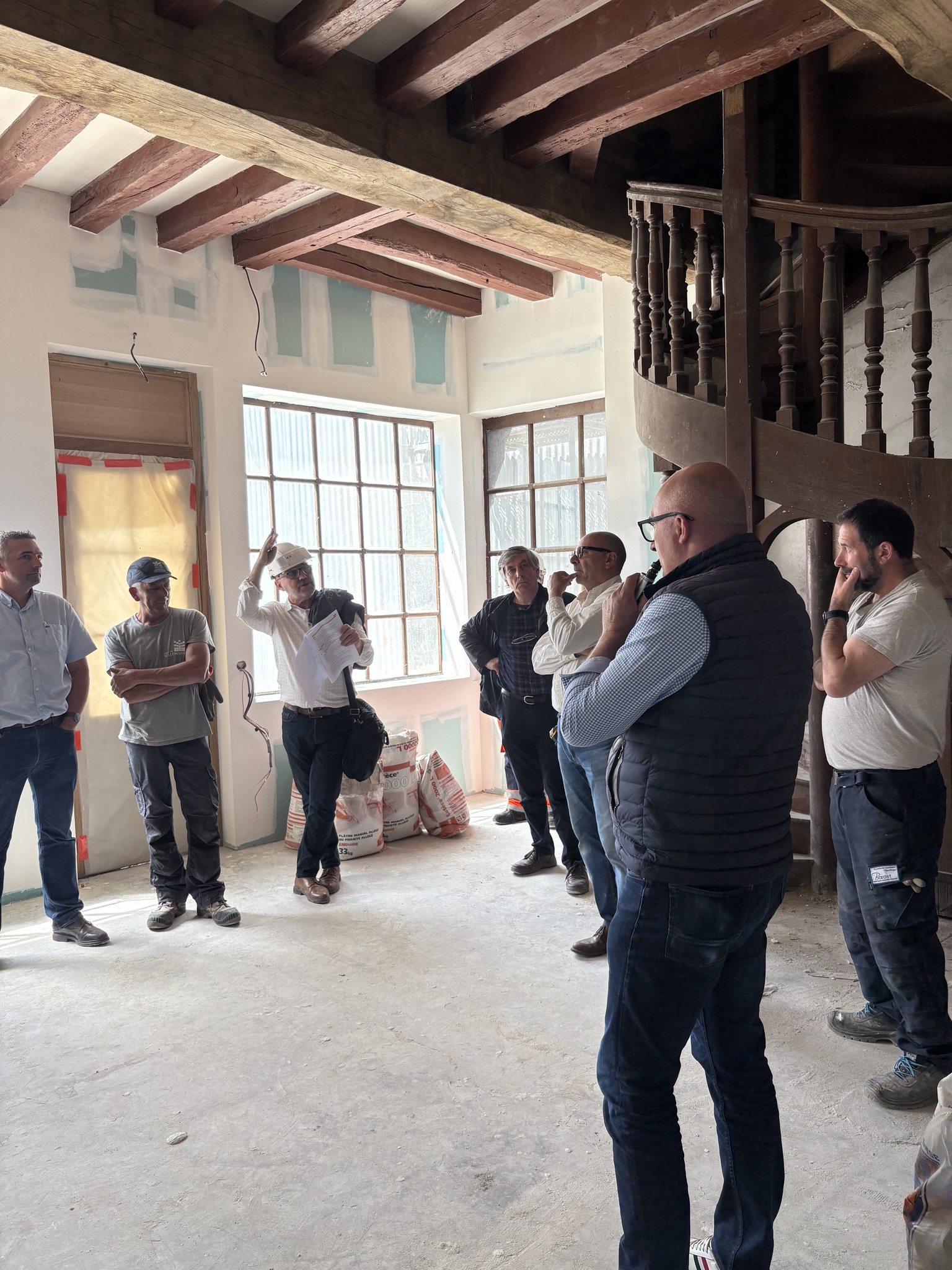

Bonne nouvelle, le chantier a bien avancé. La première et deuxième partie de la maison disposent dorénavant d’un nouveau toit couvert de belles ardoises. Les fenêtres ont été posées et le placo à l’intérieur de la première partie est terminé.

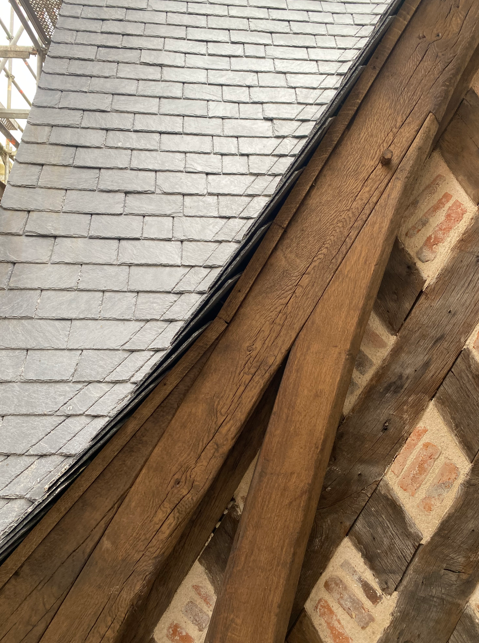

Coté charpenterie, le bois a été peint à l’aide d’un saturateur bois pour lui donner un aspect plus ancien, mais aussi pour l’imperméabiliser et le protéger des UV.

À très vite pour un nouveau point travaux.

10/01/2025

Nouvelle année, nouveaux changements ! Notre belle maison à colombage ne cesse d’évoluer. Et bientôt, vous pourrez en profiter.

En effet, le parapluie qui jusque là, recouvrait l’édifice sera retiré courant de la semaine prochaine.

Vous pourrez ainsi constater toutes les belles avancées : la couverture de la zone 1 presque entièrement terminée, la charpente de la zone 2 assemblée et des façades reconstruites !

Vous avez hâte ? Parce que nous aussi !

À très vite pour un nouveau point travaux.

22/11/2024

 En quelques semaines, les travaux de l’Avé Maria ont fait un vrai bond.

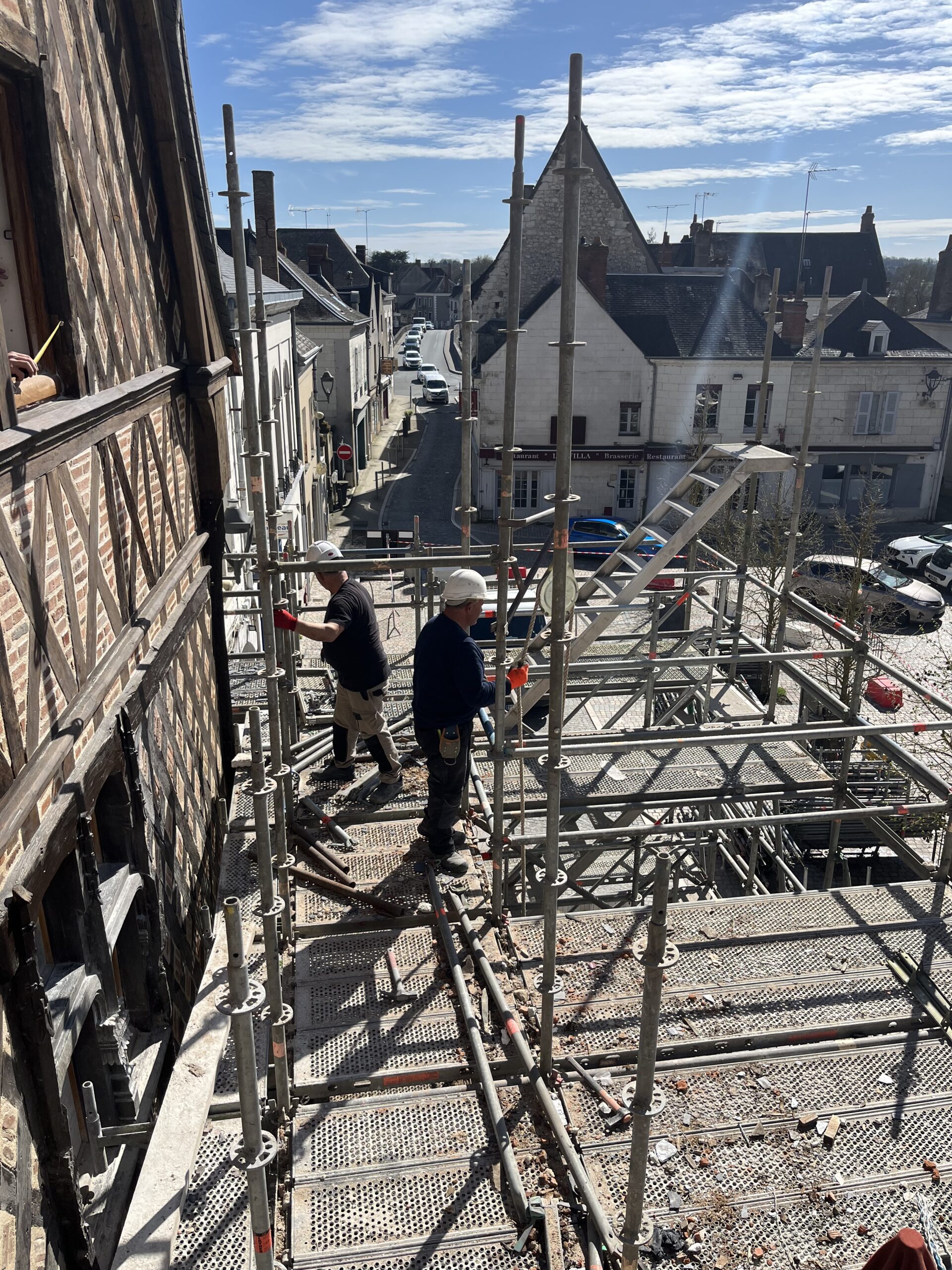

Il est vrai qu’il est difficile de se rendre compte de toutes les avancées du fait du chapeau qui protège l’édifice mais croyez nous, en dessous, ça ne chôme pas !

Quelques petites mises à jour sur l’avancée des travaux : la maison disposera bientôt d’un tout nouveau toit grâce à l’entreprise Joël Thibault qui procède actuellement à la pose des ardoises.

Côté maçonnerie, les équipes de l’entreprise Gueble sont à l’oeuvre pour finaliser les joints de la façade ouest. Un travail minutieux pour redonner à cette vieille dame son plus beau visage !

Pour finir, il faut saluer le travail des artisans de l’entreprise Thibault Frères qui, grâce à l’entremêlement de poutres, ont permis de recréer une charpente impressionnante.

À très vite.

20/09/2024

Après une pause estivale bien méritée, le carnet de bord de Maria est de retour. Et on en a des chôses à vous montrer !

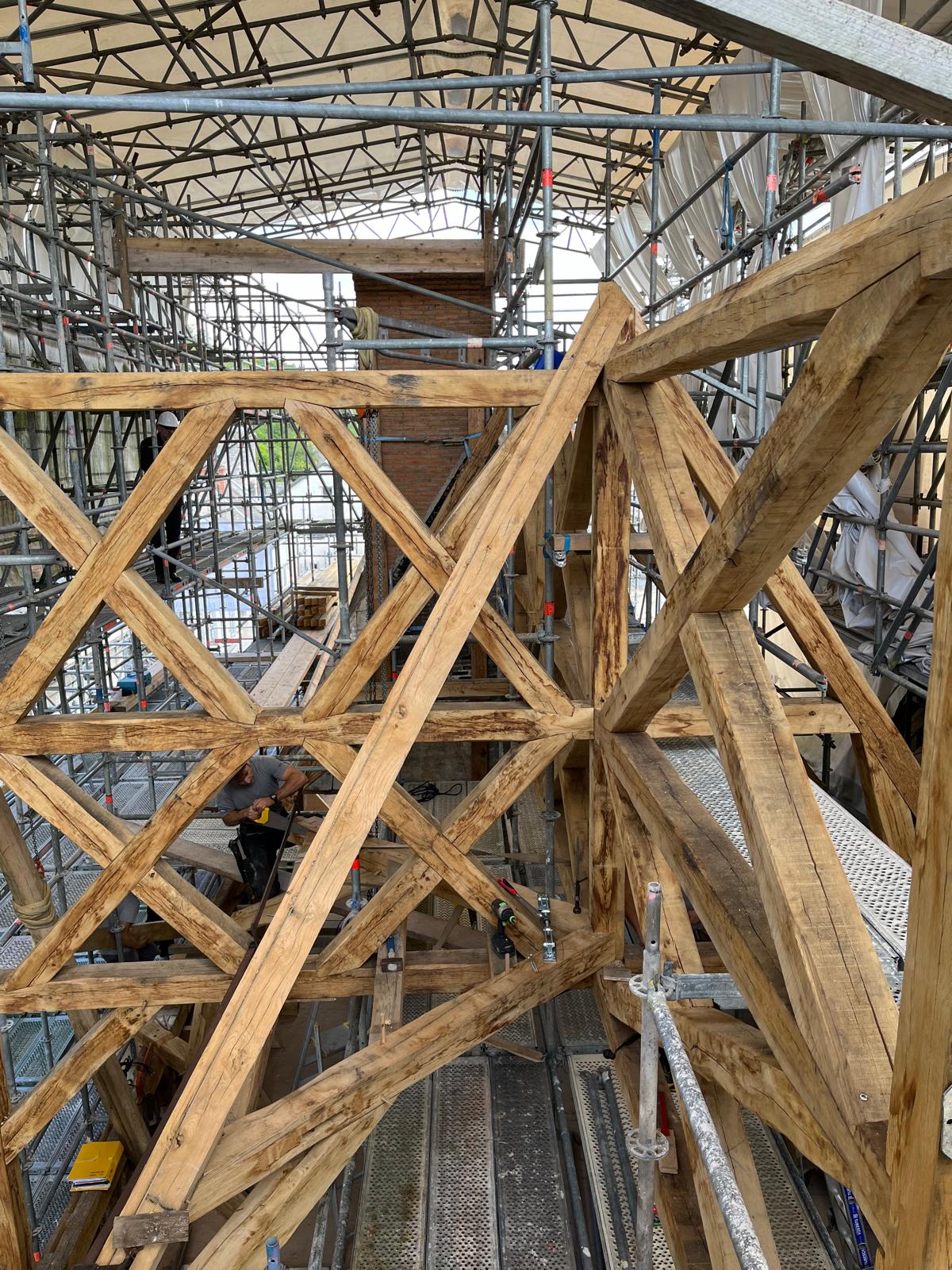

Après un travail titanesque en ateliers pour recréer toute la charpente et le bardage des façades, l’entreprise Thibault Frères s’est attaquée au montage et à l’assemblage de toute la structure en bois de l’édifice.

D’ici quelques semaines, l’Avé Maria aura retrouvé un squelette complet !

À très vite pour de nouvelles étapes !

10/06/2024

Cette semaine, nous vous prenons dans nos sacoches pour vous emmener à Reignac sur Indre aux ateliers de l’entreprise Thibault Frères.

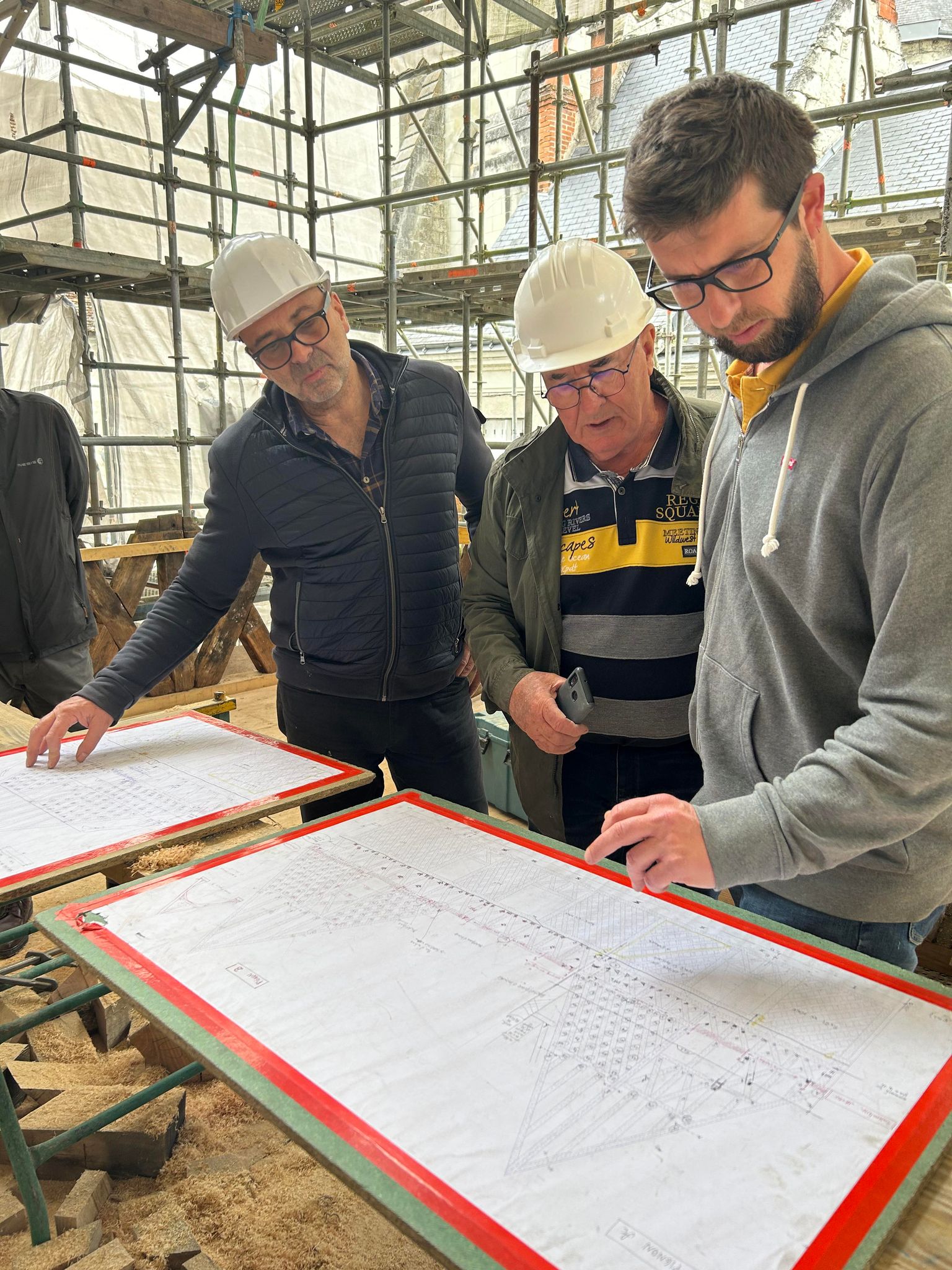

Pour cette restauration, la volonté de la Mairie et des architectes est de conserver un maximum d’éléments de la bâtisse. Témoins de l’Histoire de Montrichard et du temps passé, toutes ces pièces ont quelque chose a raconté, d’où l’importance de leur retrouver une place. Seulement, comme vous pouvez le voir sur les photos, le feu, l’eau mais également le temps ont créé d’importants dégâts sur le bois.

L’objectif de cette visite était donc de statuer et de choisir les bois qui pourront être conservés pour la restauration du bardage des façades de l’Ave Maria.

24/05/2024

Petites nouvelles de l’Ave Maria dont le chantier ne cesse d’évoluer.

La mise en place des colombages progresse et a impliqué la création de pièces manquantes en bois neuf pour consolider l’ensemble. Ces nouvelles pièces seront par la suite vieillies afin de leur donner un aspect d’origine.

Suite à la pose des planchers, une remise à niveau est envisagée afin de rattraper un écart d’environ 2 centimètres actuellement.

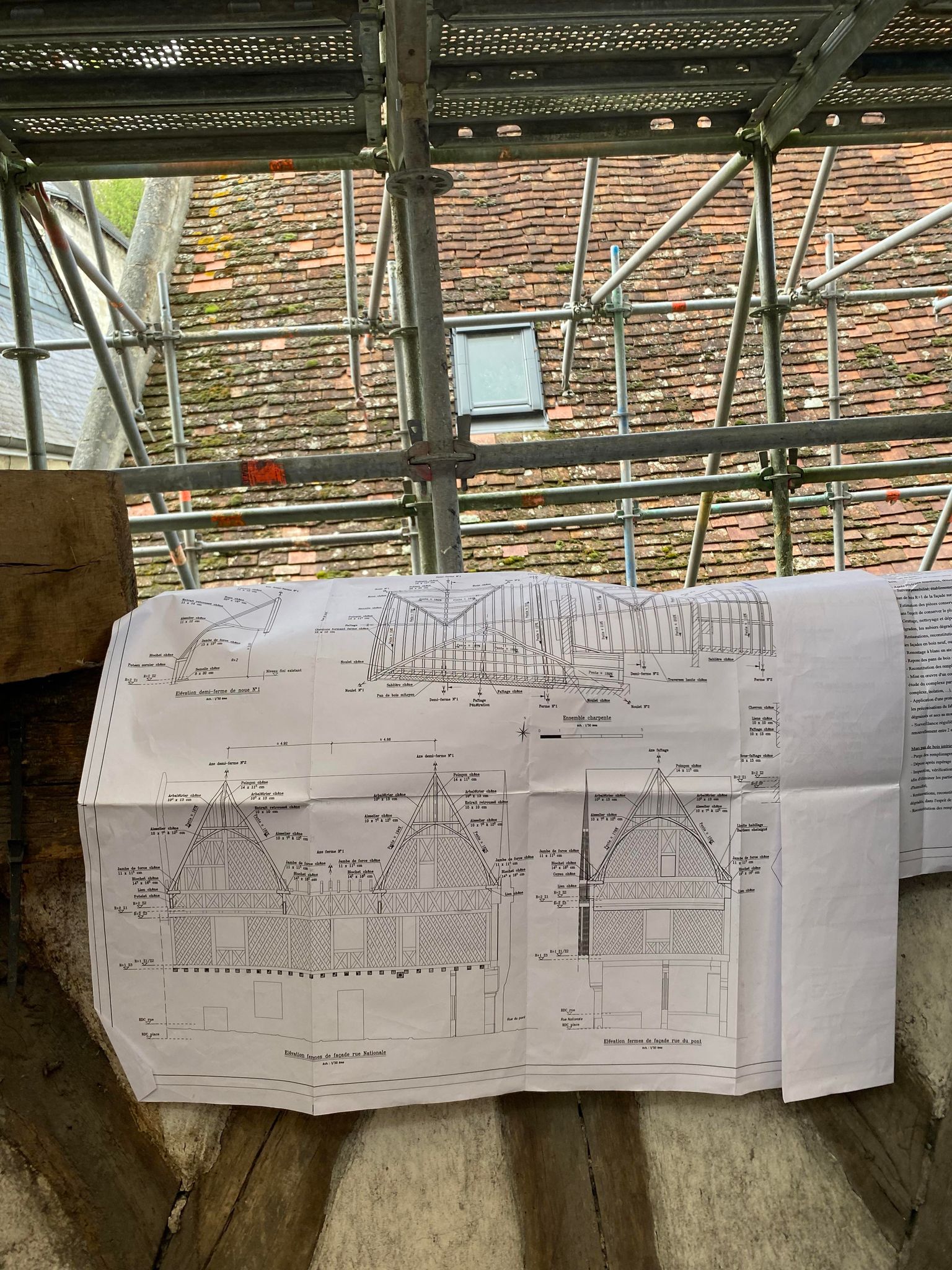

Des dessins de la charpente ont permis de visionner ce que l’on peut récupérer, et ce, qu’il faut changer.

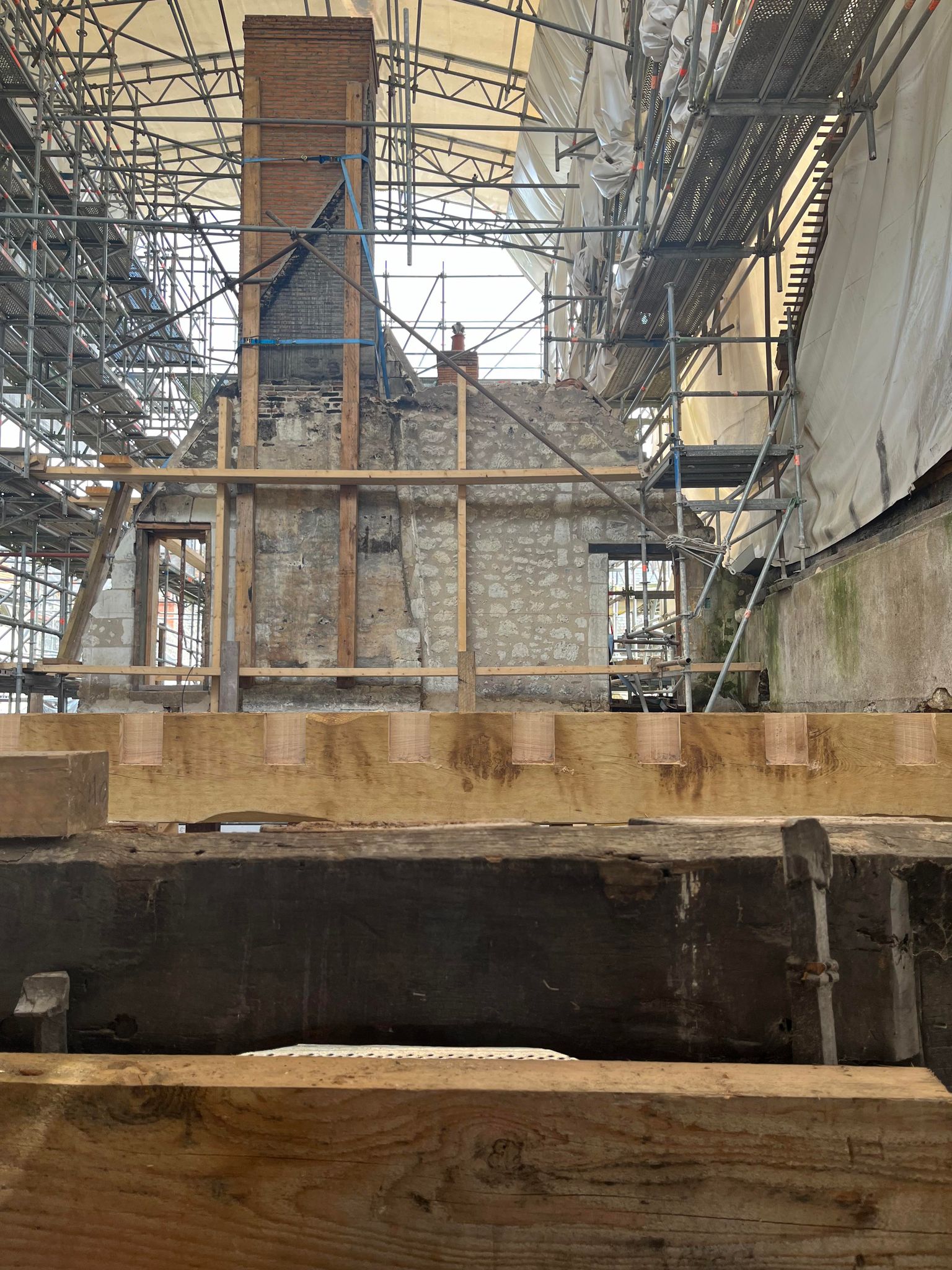

Les dégâts causés par l’humidité dans la zone 3, qui correspond à la partie atelier, ont été analysés afin de rendre le support sain pour le commencement des travaux sur cette partie.

10/05/2024

Chaque semaine, l’Ave Maria ne cesse d’évoluer et retrouve, petit à petit, sa beauté passée.

L’assemblage de poutres formant le colombage continue et redonne à la maison son aspect Moyen-Âge.

Le clavetage des solives est terminé (le clavetage désigne une opération technique qui consiste à rendre solidaire ou à bloquer deux pièces mécaniques par une clavette). Le plancher est donc désormais en train d’être monté. Il permet de restructurer toutes les pièces et de se rendre un peu mieux compte du volume final.

La semaine prochaine, tout le chêne sera livré et la charpente pourra commencer à être posée.

16/02/2024

On ne démolit plus, on reconstruit !

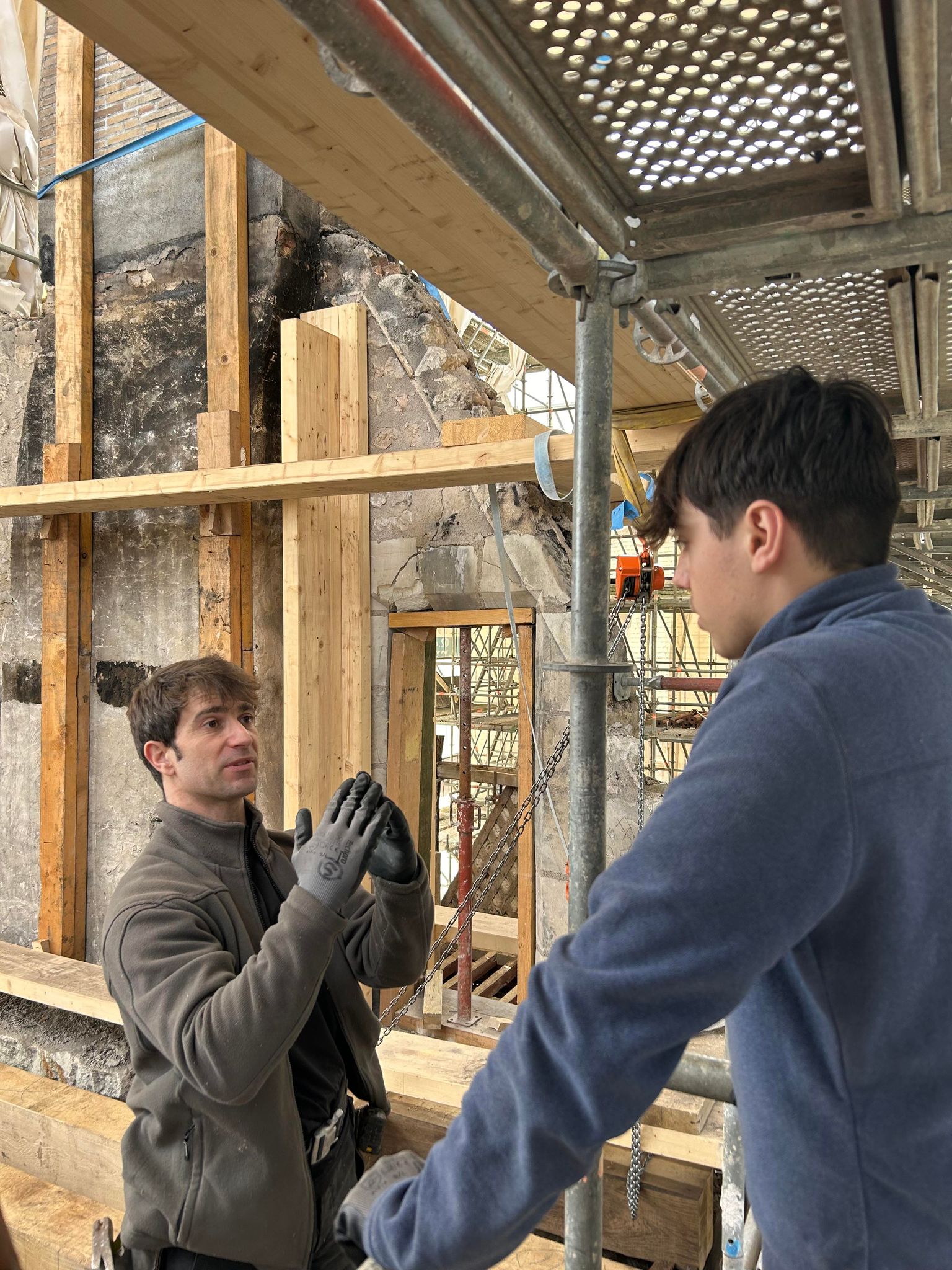

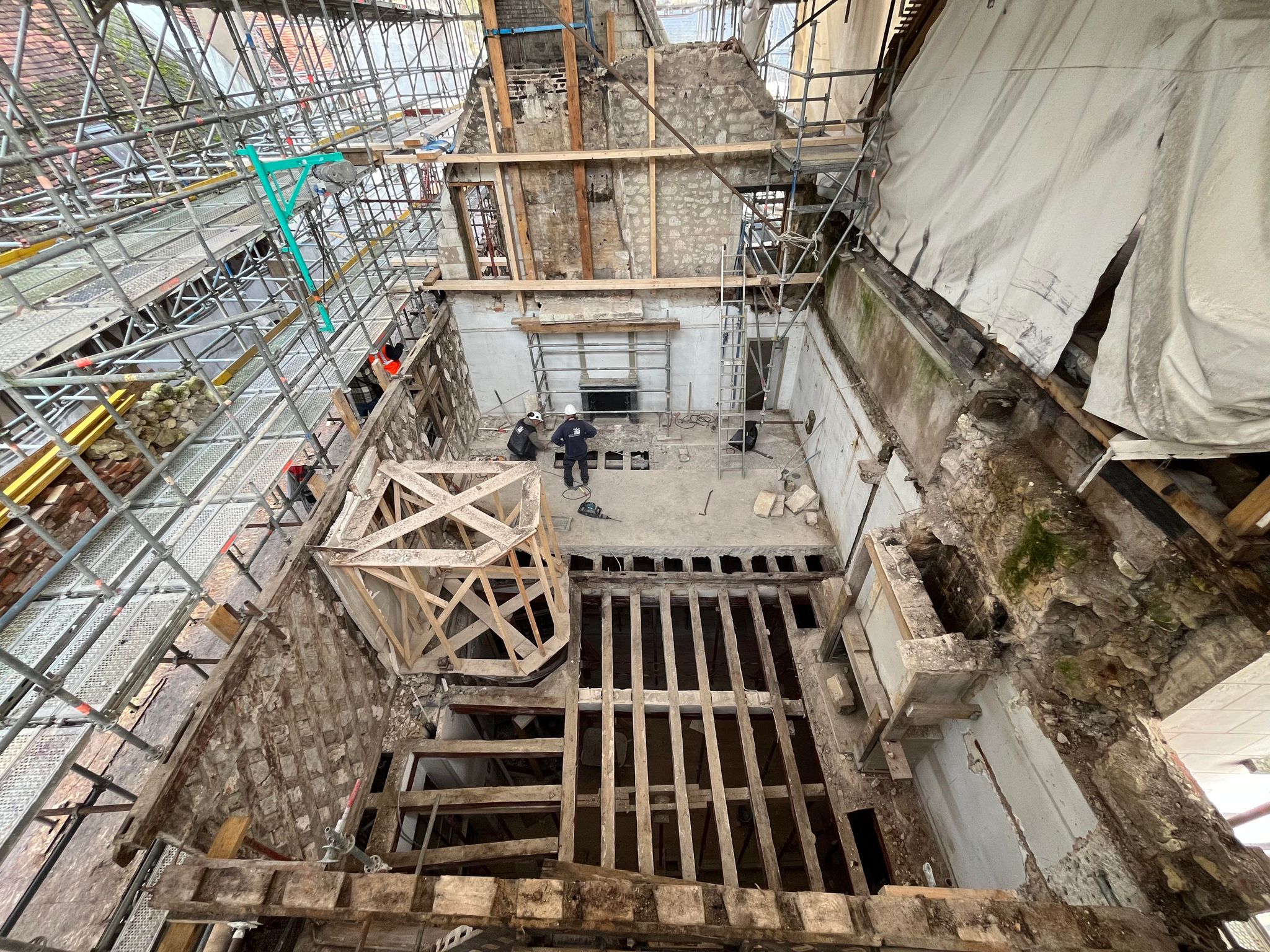

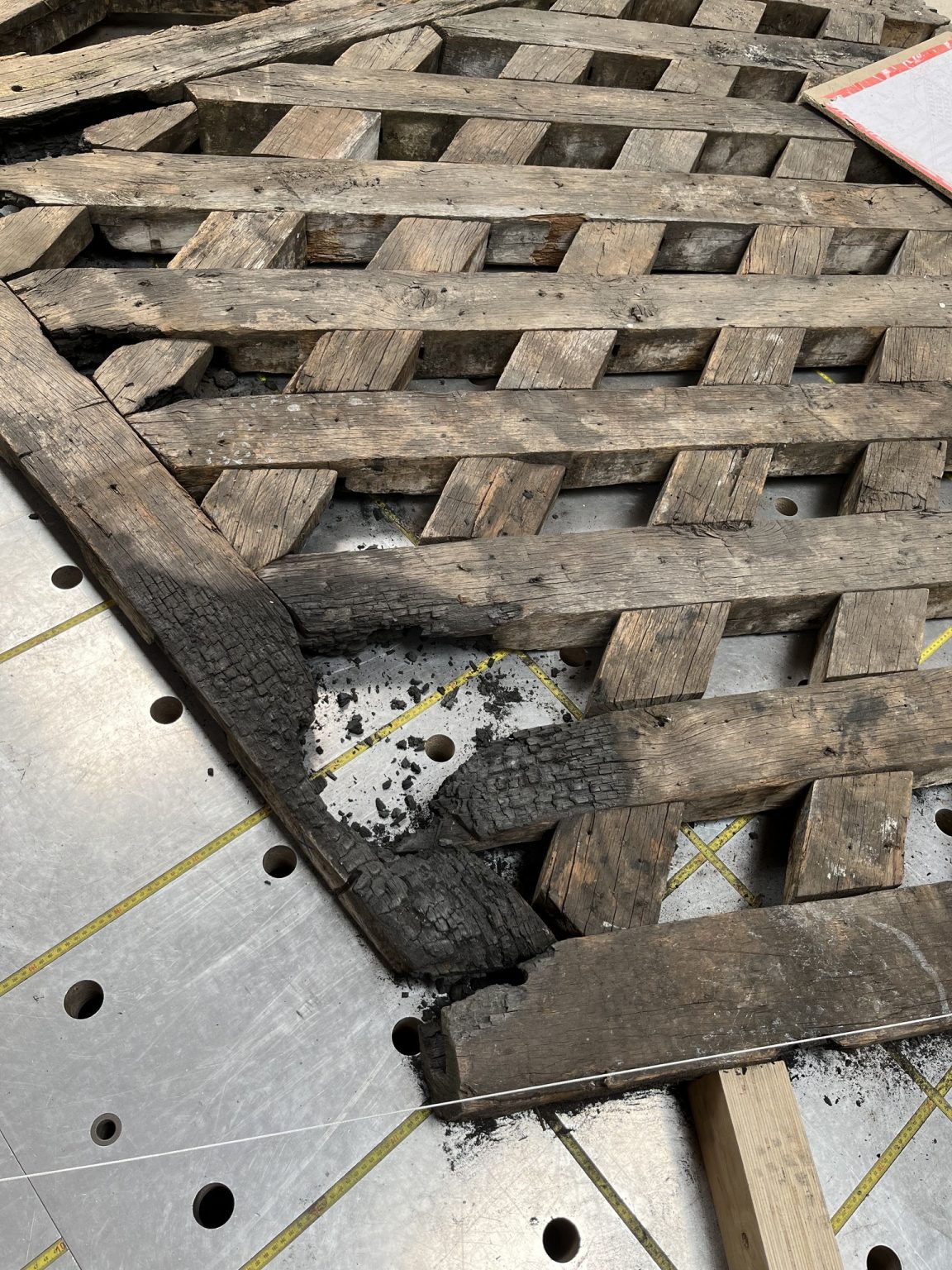

En effet, après avoir retiré tout le nécessaire, place au plancher de la zone 2 (cf photo). Il a fallu environ 30 minutes aux charpentiers pour mettre en place chaque poutre. Pour cela, un camion amène la poutre, de 250kg, à l’arrière du bâtiment. Celle-ci est accrochée à une grue grâce à un système de poulie, puis, un créneau est effectué à l’intérieur du bâtiment pour la positionner parfaitement.

Afin de vieillir les poutres neuves, les charpentiers les ont rabotées.

Pour réduire au maximum les nuisances sonores du chantier, l’entreprise de menuiserie utilise des outils électriques.

Les maçons commencent, dès aujourd’hui, le clavetage des solives (le clavetage désigne une opération technique qui consiste à rendre solidaire ou à bloquer deux pièces mécaniques par une clavette), le démontage du plancher et le désencombrement.

La semaine prochaine, les services techniques débarrasseront le local, anciennement occupé par l’association des peintres, afin de débuter les travaux dans cette partie.

L’assemblage de poutres formant le colombage a commencé. Une interrogation se pose encore sur le montage d’une décharge manquante. Les décharges sont les pièces de bois posées obliquement en sens contraire les unes à l’égard des autres dans une cloison en pan de bois.

01/12/2023

La symphonie des marteaux-piqueurs !

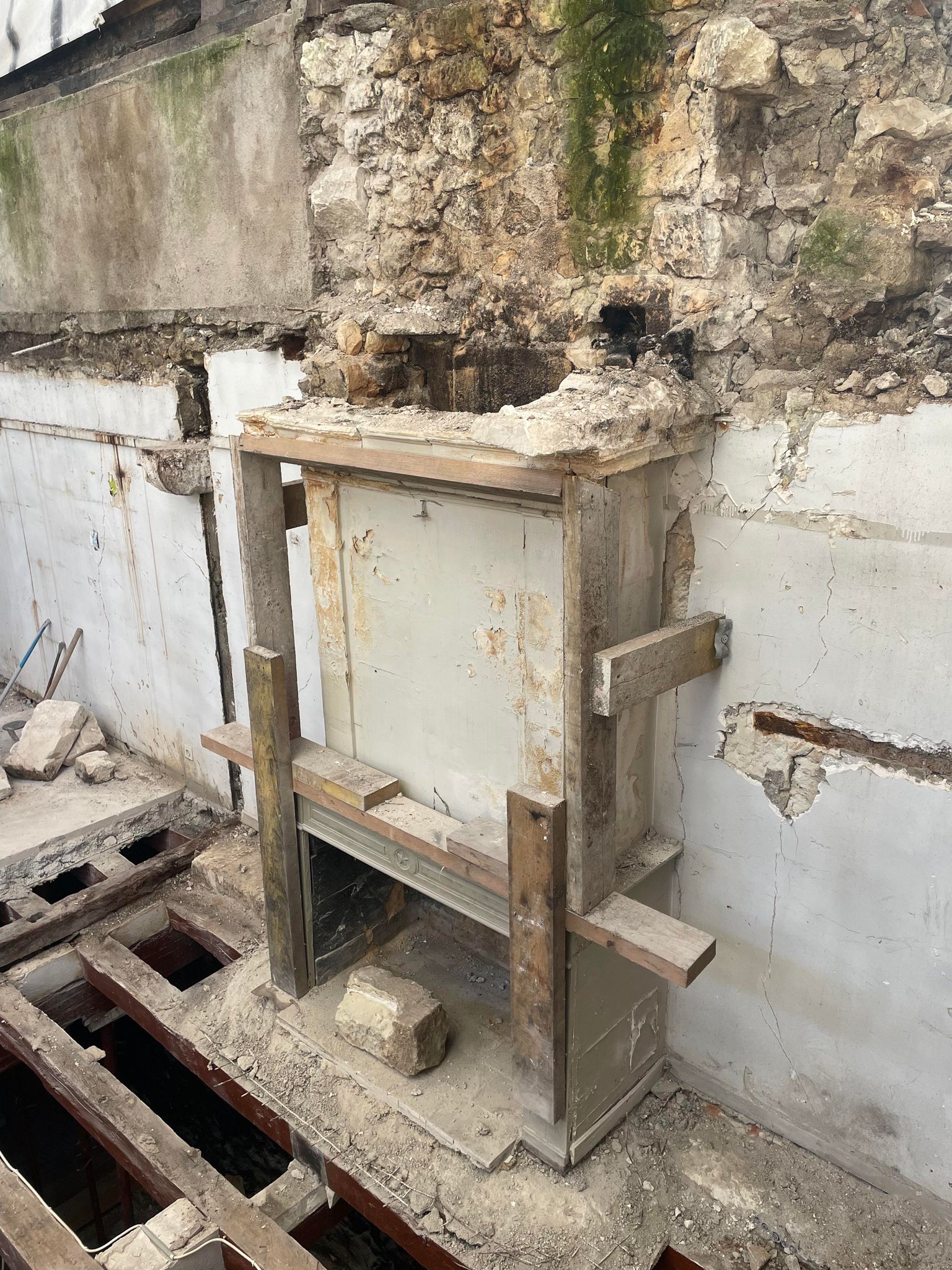

La cheminée (dans la partie office du tourisme) sera déposée.

L’entreprise de charpente détruit les encoches qui maintiennent les solives pour les déposer.

Afin de les évacuer, il utilise un moufle à 4 brins. Mais qu’est-ce ? C’est un outil avec une partie de dispositif mécanique qui permet le levage d’une charge par plusieurs brins de câble, afin de démultiplier l’effort de traction.

Les charpentiers sont victimes des délais d’approvisionnement du bois malgré l’anticipation dans les commandes.

Les difficultés se posent pour poser le plancher. Les charpentiers n’ont pas énormément d’espace pour pouvoir déplacer les morceaux du plancher, ils vont devoir s’adapter au chantier.

L’entreprise de maçonnerie, quant à elle, casse la dernière partie de la dalle et continue d’évacuer les gravats.

La maison de l’Ave Maria a été bricolée de partout, le but de cette reconstruction et de la refaire à l’identique de sa création.

Les entreprises partant en congé prochainement, ces articles reprendront lorsqu’ils reviendront sur le chantier.

24/11/2023

Toujours plus d’éclaircissement sur le chantier. Les solives du R+2 ont été démontées, de même pour le plancher du R+1. L’entreprise de maçonnerie a évacué tous les graats pour que tous les corps de métiers puissent travailler temporairement.

Toujours dans une démarche d’optimisation du chantier un escalier de chantier à fait surface.

On peut apercevoir un motif en brique bien régulier sur le pignon principal. Il sera reconstruit à l’identique.

Un premier échantillon de Chêne a été apporté par les charpentiers, pour le vieillir, ils vont tenter du sabler.

Avec le changement de structure et la dépose des matériaux, le bâtiment bouge, ils sont donc obligés de resserrer tous les éléments nécessaires au maintien de celui-ci.

Une partie du plancher du premier étage a été déposée, une autre partie a été conservée pour maintenir le « château de cartes ».

L’enseigne office du tourisme va être démontée, mise à l’abri et nettoyée.

Tout le bois déconstruit sera rénové et utilisé pour la reconstruction de la partie de l’office du tourisme, tout le bois neuf sera pour la partie restante.

10/10/2023

Le chantier s’éclaircit de semaine en semaine. En effet, après la dépose des planchers du second étage, cela va être au tour du premier. Mais, pour cela, les charpentiers devront déposer les solives restantes.

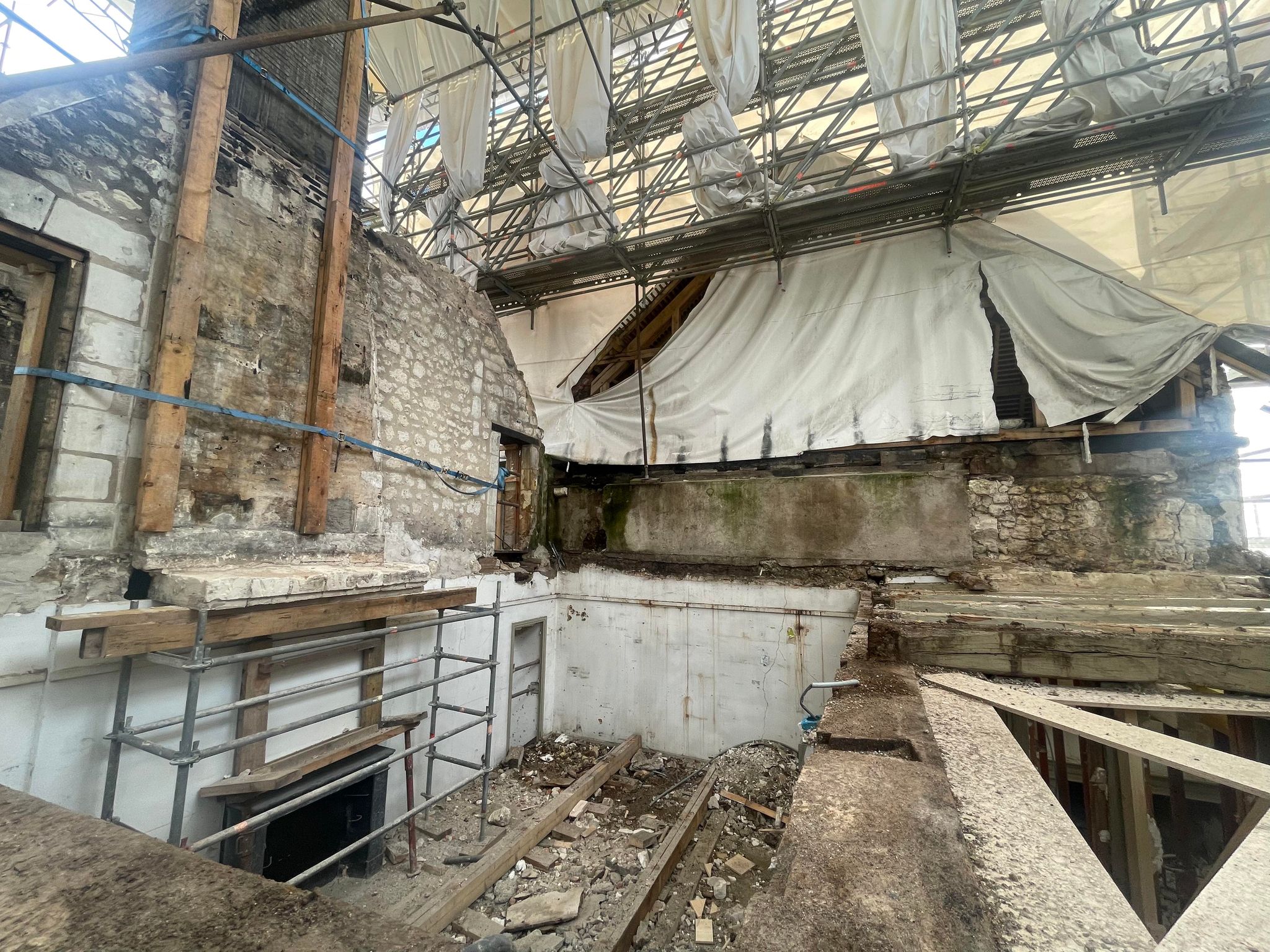

Toujours dans une démarche de conservation de l’existant, l’entreprise de maçonnerie a installé une tour d’échafaudage afin de sécuriser le pignon et la cheminée centrale. De même, l’escalier principal a été protégé et en partie déconstruit.

La goulotte d’évacuation de gravats a été changée de place pour faciliter son utilisation. Désormais, les gravats tombent directement dans un camion-benne. De plus, 2 escaliers d’échafaudage vont rapidement voir le jour, permettant ainsi des montées descentes plus agréables.

Bonne nouvelle, lors des derniers épisodes d’intempérie, le chantier a été épargné, il n’a donc pas pris de retard.

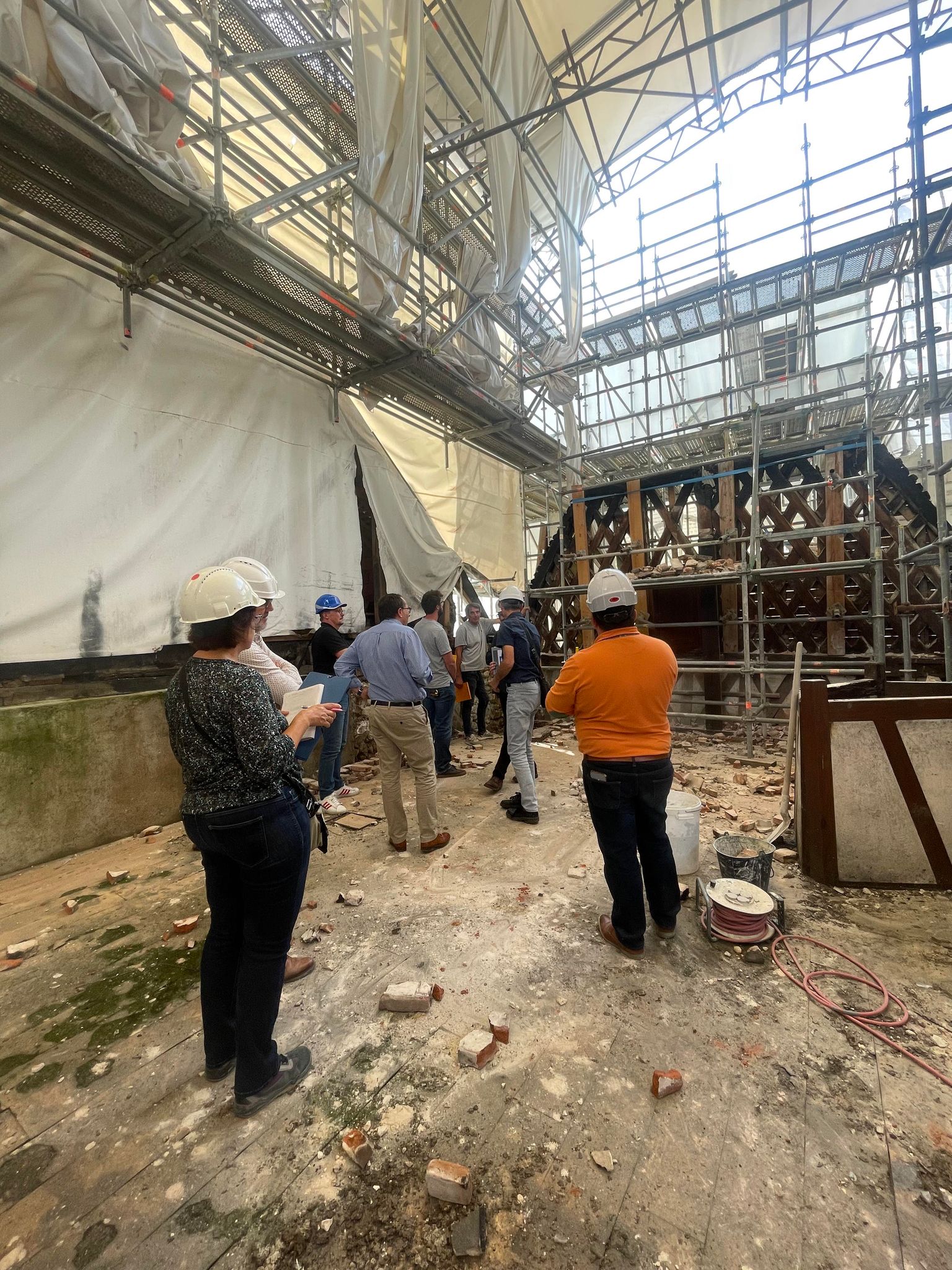

Enfin, la Direction régionale des affaires culturelles (DRAC), est venue sur le chantier pour échanger avec les entreprises et l’architecte.

20/10/2023

La première ferme est entièrement déconstruite !

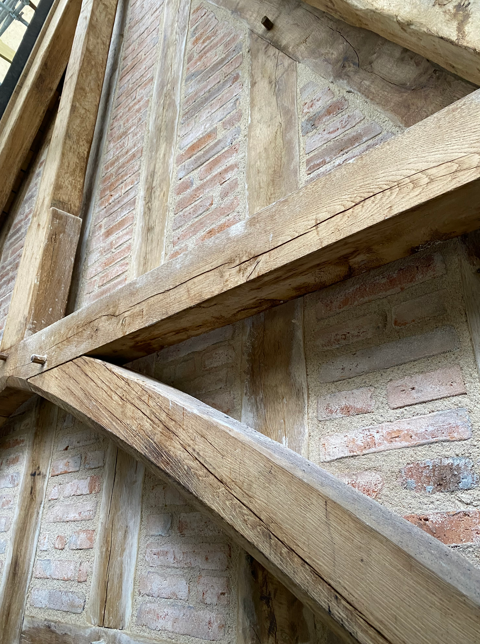

Les charpentiers ont pu conserver 70 % du bois et les maçons environ 550 briques.

L’un des trois escaliers a été condamné pour le chantier, car il représentait un danger. En effet, la mérule (champignon qui se nourrit de bois) a affaibli sa structure.

Un des points clef du chantier est l’escalier central, sa complexité d’assemblage ne permet pas sa dépose complète, seule la partie haute sera démontée. Quant à la partie basse, elle sera étayée et protégée en attendant.

Afin que la DRAC puisse poursuivre ses études, les maçons devront retirer une partie de la chape, en périphérie, sur un mètre.

29/09/2023

1ère réunion de chantier, post début de travaux !

Le dégarnissage des fermes à colombage sera terminé la semaine prochaine. L’entreprise de maçonnerie tente de conserver un maximum de briques. Il en va de même, pour le bois, lorsque l’entreprise de charpente progressera vers la déconstruction.

L’échafaudage est désormais adapté aux travaux.

Prochainement :
– Les vitraux et menuiseries seront déposés et partiront pour une rénovation complète.
– Les solives seront mises à nu et purgées.

13/09/2023

Ce mercredi 13 septembre a eu lieu la première réunion de chantier sur le terrain.


Tous les corps de métier étaient présents pour lancer les premières étapes du chantier.

L’entreprise Gueble en charge de la maçonnerie, sera la première à intervenir avec la modification de l’échafaudage. Dans un premier temps, il faut l’adapter pour rendre les travaux praticables.

L’ancienne salle des peintres de l’association Montrich’Arts, sera débarrassée pour créer une première base de vie.

L’entreprise Bardet en charge de la plomberie et l’entreprise Bigot en charge de l’électricité, interviendront pour neutraliser, sécuriser et mettre à disposition, eau et électricité.

Les Charpentiers Couvreurs, entreprise Thibault Frères et l’entreprise Gueble, commenceront à déconstruire les planchers début octobre.

Durant la totalité des travaux, les entreprises seront amenées à recevoir des livraisons de matériaux, c’est pourquoi, le début de la rue Nationale (au niveau de l’échafaudage) sera ponctuellement fermé.
Nous ne manquerons pas de vous prévenir le moment venu.

Pour toute question concernant le chantier, vous aurez la possibilité de rencontrer les entreprises Gueble et Thibault Frère, samedi 16 septembre de 10h à 18h Place Barthelemy Gilbert, à l’occasion des Journées Européennes du Patrimoine. Des ateliers seront proposés
